RFI vs 설계변경 — 시공질의 4유형과 위치핀 처리 흐름 완전정리

현장에서 “도면이 이상한데요”라는 한마디로 모든 질의가 시작된다. 그런데 그게 RFI(시공질의)인지, 설계변경 사유인지 가리지 못하면 — 회신이 늦고, 공정이 멈추며, 정산 단계에서 계약금액도 조정받지 못한다. **RFI는 “정보를 달라”는 요청(공식 기록), 설계변경은 “계약내용을 바꾸자”는 절차(계약금액·공기 조정 수반)**다. 같은 사안이 RFI로 끝날 수도, 설계변경으로 넘어갈 수도 있다. “설계서 자체를 바꿔야 하는가”를 기준으로 나눈다.

도면 위 한 점이 모든 회신·증빙·검측을 묶는 메타데이터가 된다

한 줄로 끝내는 구분: RFI인가, 설계변경인가

RFI(Request for Information, 시공질의서)는 국내 표준계약서에 등장하는 법정 용어가 아니다. 실무에서는 시공자가 발주자·감리(건설사업관리기술인)에게 설계서 해석·치수·자재 사양 등을 묻는 모든 공식 질의를 통칭한다. 회신은 곧 “도면의 의미를 확정”하는 문서가 되며, 추후 분쟁에서 1차 근거로 쓰인다. RFI를 빠짐없이 추적·종결하는 관리 절차는 RFI 관리 완전 가이드에서 별도로 다룬다 — 이 글은 그중에서도 “RFI냐 설계변경이냐”를 어떻게 판단할지에 초점을 둔다.

설계변경은 다르다. 국가법령정보센터 공사계약일반조건 제19조 계열은 ①설계서의 불분명·누락·오류·상호모순(제19조의2), ②현장상태와 설계서의 상이(제19조의3), ③신기술·신공법, ④발주기관 필요에 의한 변경을 설계변경 사유로 본다. 그리고 “설계변경이 필요한 부분의 시공 전에” 변경 절차를 완료해야 한다는 원칙이 있다(긴급한 경우 우선시공 협의 가능). 즉 RFI 회신이 “도면을 바꿔라”라는 결론으로 끝나면 그때부터 설계변경 트랙으로 옮겨야 한다.

구분RFI(시공질의)설계변경
성격정보 요청·해석 확정계약내용 변경
법적 근거표준계약 명문 조항 없음(실무관행)공사계약일반조건 제19조 계열
결과물회신서(도면해석 확정)변경설계서·계약변경·금액조정
계약금액 영향원칙적으로 없음증감 조정 대상
시점상시 발의해당 부분 시공 전 완료 원칙
클로즈 조건회신 수령·도면 마킹변경계약 체결·변경도서 배포

시공질의 4유형 — RFI로 시작해서 어디로 흐르는가

같은 RFI라도 내용에 따라 종착지가 다르다. 발의 전에 유형을 분류해두면 회신권자(설계자/감리/발주자)와 회신 기한을 정확히 지정할 수 있다.

① 해석형 RFI — 도면·시방서의 표현이 모호하거나 두 문서가 충돌하는 경우. 예: 평면도 단열재 THK 100, 단면상세 THK 120. 회신만으로 종결되는 가장 일반적인 유형이다. 다만 회신이 “더 두꺼운 사양으로”로 가면 물량 증가 → 설계변경 트리거가 된다.

② 누락형 RFI — 도면에 표기되지 않은 슬리브, 매립배관, 마감 디테일. 지열·인입 관통부 슬리브와 파이프 틈새 기밀 시공이 누락되기 쉬운 대표 취약부로 지적된다. 실제로 누락됐다면 곧장 제19조의2(설계서 누락)로 넘어간다.

③ 현장상이형 RFI — 굴착했더니 설계상 토층과 다르거나, 기존 구조물 위치가 도면과 다른 경우다. 사진·실측·측량 결과를 붙여 RFI를 발의하는 순간 사실상 제19조의3 트랙에 들어선다.

④ 가치공학(VE)·대안형 RFI — “이 공법 대신 이 자재로 바꿔도 되겠습니까”. 신기술·신공법 사유라면 설계변경으로, 단순 색상·동등사양 변경이라면 자재승인(제출물) 트랙으로 간다.

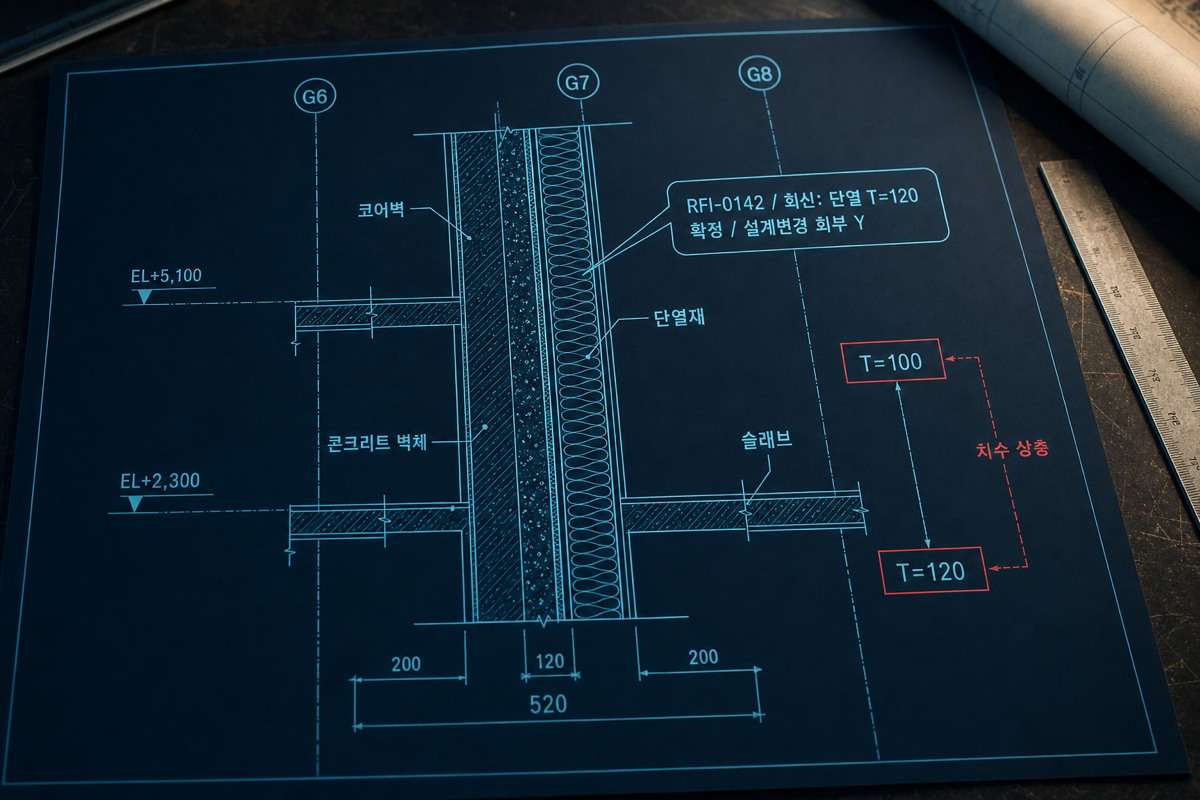

같은 부재의 두 치수 — 회신 한 줄이 그 도면을 확정한다

처리 흐름 한눈에 — 발신부터 클로즈까지

회신권자·기한·근거가 빠진 RFI는 회신이 늦거나 책임소재가 흐려진다. 발의-회신-반영-클로즈 4단계를 나눠 운영해야 한다.

  1. 발의(시공자) — 질의서 번호 채번, 공종/위치(도면번호+그리드+EL/CL+핀좌표), 현황사진, 시공 예정일(=회신 데드라인 산정 기준), 제안 해석안.
  2. 검토(감리·CM) — 단순해석은 자체 회신하고, 설계도서를 바꿔야 하면 설계자에게 보낸다. 건설공사 사업관리방식 검토기준 및 업무수행지침은 시공상세도의 경우 접수일로부터 7일 이내 검토·확인을 명시한다. RFI 자체 기한은 법정이 아니므로, 계약특수조건이나 PMP(사업관리계획)에서 유형별 회신기한을 약정해두는 게 정석이다.
  3. 회신(설계자/발주자) — 회신만으로 종결할 수 있으면 “해석 확정 회신”. 도면 수정·물량 변동이 생기면 “설계변경 회부” 표시. 이 표시가 빠지면 시공자는 회신만 받은 채 정산 단계에서 증액을 받지 못한다.
  4. 반영·클로즈 — 회신 내용을 As-Built 마크업으로 도면에 직접 반영하고, 관련 작업일보·검측조서에 RFI 번호를 교차참조한다. 설계변경으로 갔다면 변경설계서 발행·계약변경 체결까지 추적해야 비로소 클로즈된다.
단계누락 시 발생 리스크
위치 미특정회신자가 도면 어디인지 못 찾아 회신 지연
시공 예정일 누락우선순위 협상 불가, 부도장 통보 근거 약함
회부 트랙 미표시설계변경으로 안 넘어가 계약금액 조정 누락
As-Built 반영 누락후속 공종이 구도면대로 시공해 재시공
클로즈 미관리준공정산·하자분쟁 시 입증 근거 소실

위치핀(Pin) 없는 시공질의가 위험한 이유

전화·메신저·구두로 던지는 질의가 위험한 건 정보가 빠져서가 아니라, “도면 어디”가 빠져서다. PDF 도면 한 장에 같은 부재가 수십 개 들어가는 골조·MEP 도면에서는 “지하1층 코어 옆 슬래브”라는 문자 설명만으로 회신자가 위치를 잘못 짚는 일이 흔하다. 다른 위치를 기준으로 쓴 회신이 오고, 시공은 원래 묻고 싶었던 곳에서 진행된다 — 양쪽 모두 자기 입장에서는 정당하다고 믿는다.

위치핀이 박힌 RFI는 이 위험을 끊는다. 핀 좌표(도면 좌표계)·도면번호·리비전·그리드·EL이 모두 메타데이터로 박혀 있으면 회신자는 클릭 한 번으로 그 자리로 이동하고, 같은 핀 위에 회신을 단다. 분쟁이 생겨도 “이 도면 Rev.C, 이 좌표, 이 회신”이 한 묶음으로 따라간다. 도면 리비전이 올라갈 때 핀이 새 도면에서 어디로 옮겨졌는지 자동으로 추적하면 더 좋다(버전비교 기능과 결합).

현장에서 흔한 실수와 해결

  • “설계변경 사유인데 RFI로만 보내고 끝낸 경우” — 회신은 받았지만 계약금액 조정을 요청하지 않아 정산에서 증액분을 받지 못함. 해결: RFI 회신서에 “설계변경 트랙 회부” 체크박스를 의무화. 회신자가 분기 결정을 명시하지 않으면 시공자가 별도 통보로 설계변경 요청.
  • “시공 후에 설계변경 요청” — 일반조건은 시공 전 절차 완료를 원칙으로 한다. 사후 요청은 입증 부담이 커지고 일부는 거절될 수 있다. 해결: RFI 발의 시점에 “시공 예정일”을 못 박고, 회신 지연이 공정에 영향을 주면 부도장(부도면·부정확통보)을 별도 발송.
  • “같은 질의가 3번씩 반복” — 회신을 도면에 반영하지 않은 채 후속 공정에 들어가 다른 사람이 같은 질문을 또 함. 해결: 회신을 As-Built 마크업으로 즉시 도면에 박고, 도면 세트 배포 시 RFI 회신 요약을 첨부.
  • “감리 회신만 받고 설계자 확인 누락” — 구조·소방·에너지 관련은 설계자 책임이 따라붙는다. 해결: 유형별 회신권자 매트릭스를 PMP 단계에서 못 박아두기.
  • “카톡으로 사진만 보내고 종결” — 기록이 흩어져 분쟁 때 입증할 수 없음. 해결: 모든 질의는 번호 채번·도면 위치핀·기한이 박힌 공식 RFI로만 발의.

타이거빔으로 이렇게

도면 위치핀 기반 RFI는 도면 위 한 점을 클릭해 질의를 발의하면 회신·증빙사진·관련 검측 항목이 모두 같은 핀에 따라붙는다. 도면 리비전이 올라가도 핀이 새 도면의 어느 위치로 이동했는지 버전비교로 추적하고, 외부 설계사·발주자에게는 무계정 공유 링크를 보내 회신받을 수 있다. RFI 회신에 따라 도면을 수정해야 하면 그 자리에서 마크업·물량 재산출로 변경 물량을 잡아 설계변경 트랙으로 넘기면 된다. 요금제는 /pricing 참고.

실무 요약

  • RFI는 “정보 요청”(기록), 설계변경은 “계약 변경”(금액·공기 조정). 같은 사안이라도 “설계서를 바꿔야 하는가”를 기준으로 나눈다.
  • 공사계약일반조건 제19조 계열은 시공 전 설계변경 절차 완료를 원칙으로 한다. RFI 발의 단계에서 시공 예정일을 못 박아라.
  • 모든 RFI에는 도면 위치핀(도면번호·리비전·좌표·그리드) 메타데이터가 있어야 한다. 위치가 없으면 회신도 없다.
  • 회신서에는 “설계변경 회부 여부”를 반드시 표시하라. 안 그러면 증액분을 정산받지 못한다.
  • 회신은 As-Built 마크업으로 즉시 도면에 반영하고, 후속 공종 검측조서에 RFI 번호를 교차참조해 클로즈한다.
