표준·전문·공사·특기시방서는 무엇이 다르고 도면과 어떻게 대조하나
30초 요약 — 시방서 4종과 충돌 시 우선순위
시방서는 표준시방서 → 전문시방서 → 공사시방서로 점점 현장에 가까워지고, 특기시방서는 공사의 특수성·지역여건을 따로 못 박는 문서다. 도면과 글이 충돌하면 계약서에 별도 약정이 없는 한 공사시방서 → 설계도면 → 전문시방서 → 표준시방서 → 산출내역서 → 승인된 상세시공도면 → 관계법령 유권해석 → 감리자 지시사항 순서로 본다(건축물의 설계도서 작성기준, 국토교통부 고시). 이 한 줄을 외워두면 시방서를 잘못 적용해 발생하는 재시공·정산 분쟁의 90%는 사라진다.

표준·전문·공사·특기시방서 — 정확히 무엇이 다른가
네 가지를 한눈에 비교하면 차이가 분명하다. 위로 갈수록 일반 기준이고 아래로 갈수록 해당 현장에 맞춘 약속이다.
| 구분 | 누가 만드나 | 어디까지 적용되나 | 본문에서 찾을 내용 |
|---|---|---|---|
| 표준시방서 (KCS) | 국토교통부 — 국가건설기준센터가 통합 관리 | 모든 동종 공사의 표준 시공기준 | 공종별 일반 요구성능·자재 규격·시공방법·검사 |
| 전문시방서 | 발주청·전문기관(예: LH·도로공사) | 그 발주처가 발주하는 모든 같은 종류 공사 | 표준시방서에 발주처가 추가·강화한 기준 |
| 공사시방서 | 설계자가 해당 현장에 맞춰 작성 | 그 현장 한 곳 | 이 현장의 자재 브랜드급·시공 디테일·검측 기준 |
| 특기시방서 | 설계자 — 공사시방서 안에 같이 묶이거나 별책 | 특수공법·지역특성·발주자 요구의 예외 항목 | ”○○공법 적용”, “동절기 양생 별도”, 특수자재 사양 |
실무에서 가장 자주 보는 문서는 공사시방서다. 입찰·계약 때 받은 설계도서 묶음에 “OO현장 건축공사 시방서”라는 이름으로 들어 있다. 이 문서가 “이 현장의 룰”이고, 바탕이 되는 전문·표준시방서는 공사시방서가 다루지 않은 부분의 디폴트 값이다.
특기시방서를 책으로 따로 묶는 발주처도 있고, 공사시방서 1장 총칙의 “특기사항” 절에 넣는 곳도 있다. 어디 있든 “특기”라는 단어가 붙은 항목은 표준·전문보다 강한 약속으로 본다 — 계약서에 다른 약정이 없는 한 공사시방서 본문과 같은 효력이다.
KCS 코드 읽는 법 — 6자리 숫자에 무엇이 담겼나
2016년 7월부터 국토부는 분야별로 흩어져 있던 국가건설기준을 KDS(설계기준)·KCS(시방코드) 두 체계로 통합했다(국토교통부 건설기준 통합코드 제정 고시). 표준시방서는 모두 KCS에 편입됐으며, 코드는 6자리 숫자로 구성된다.
- 앞 2자리 = 대분류 (분야)
- 가운데 2자리 = 중분류 (공종)
- 뒤 2자리 = 소분류 (세부 항목)
대분류 중 현장에서 자주 마주치는 번호:
- KCS 11 토목공사 일반 / KCS 14 구조재료·구조설계 관련 시공
- KCS 21 가설공사 (비계·거푸집·동바리)
- KCS 31 기계설비 / KCS 32 건축기계설비 / KCS 33 상하수도
- KCS 41 건축공사 — 골조·마감 대부분이 여기
예를 들어 콘크리트공사 표준시방서는 KCS 14 20 00 묶음에 들어 있다. 현장에서 “콘크리트 양생 기준 어디 있냐”는 질문이 나오면 공사시방서에 별도 규정이 없는지 확인한 뒤 KCS 14 20 00의 양생 절을 디폴트로 적용한다. 코드는 국가건설기준센터에서 무료로 받을 수 있다.
실무 팁 — 공사시방서를 펼쳤을 때 “본 공사는 KCS 41 00 00에 따른다”처럼 쓰여 있고 그 뒤로는 특기사항만 있는 경우가 흔하다. 즉 공사시방서 = 표준시방서 인용 + 특기 사항 수정. 표준을 모르면 공사시방서의 절반은 못 읽는다.
이 KDS·KCS 체계는 2026년 디지털화·API 무상배포 방식으로 바뀌고 있다 — 자세한 흐름은 AI·BIM이 직접 읽는 KDS·KCS 디지털 건설기준 2026에서 따로 정리했다.
도면과 시방서가 다를 때 — 8단계 우선순위

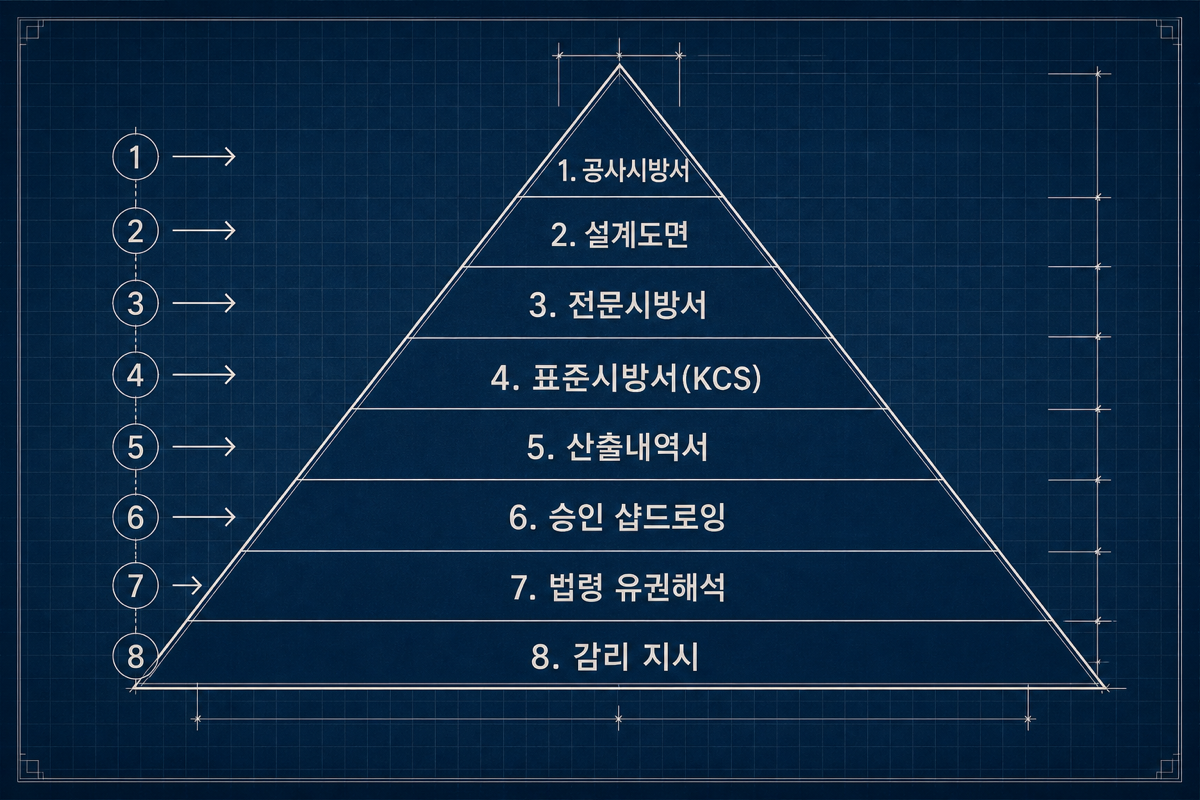

같은 항목인데 도면에는 12mm, 시방서에는 13mm로 적혀 있다면? 계약서에 우선순위 약정이 있으면 약정이 1순위다. 없으면 건축물의 설계도서 작성기준의 표준 순서를 따른다.
- 공사시방서 — 이 현장만의 약속이 가장 강하다
- 설계도면 — 위치·치수·형상은 도면이 우선
- 전문시방서 — 발주처 공통 기준
- 표준시방서 (KCS) — 국가 디폴트
- 산출내역서 — 수량·단가 산정의 근거
- 승인된 상세시공도면(샵드로잉) — 시공자가 작성해 감리 승인 받은 도면
- 관계법령의 유권해석
- 감리자의 지시사항
오해하기 쉬운 두 가지를 짚어둔다.
첫째, **“공사시방서가 도면보다 위”**라는 사실이다. 도면 치수와 시방서 본문이 충돌하면 원칙적으로 시방서 본문이 우선한다. 다만 위치·형태·평면적 배치 같은 도시(圖示) 사항은 글로 나타내기 어려워 사실상 도면을 우선하는 영역이다. 숫자·재료·성능은 시방서, 위치·치수·배치는 도면으로 외워두면 9할은 맞다. 도면 쪽 약어·기호·축척을 읽는 법은 도면 기호·축척 읽는법에서 따로 다룬다 — 이 글은 “글(시방서)을 읽는 법”, 그 글은 “그림(도면)을 읽는 법”이다.
둘째, 샵드로잉은 감리 승인 전까지 효력이 없다. 시공자가 그린 시공상세도가 원도면과 다르면 승인 도장이 찍히기 전까지 원도면이 유효하다. 승인을 받았어도 위 표에서는 6순위다 — 공사시방서·설계도면을 뒤집을 수 없다.

도면·시방서 대조 검측 루틴 — 한 공종이 시작되기 전 30분
신입 공무에게 가장 먼저 시키는 루틴이다. 한 공종이 시작되기 전 30분 동안 이 순서로 살피면 검토 누락이 줄어든다.
- 공사시방서 해당 장(章)을 펼친다. 1장(총칙)·2장(자재)·3장(시공) 구조. 해당 공종의 장을 통째로 한 번 읽는다.

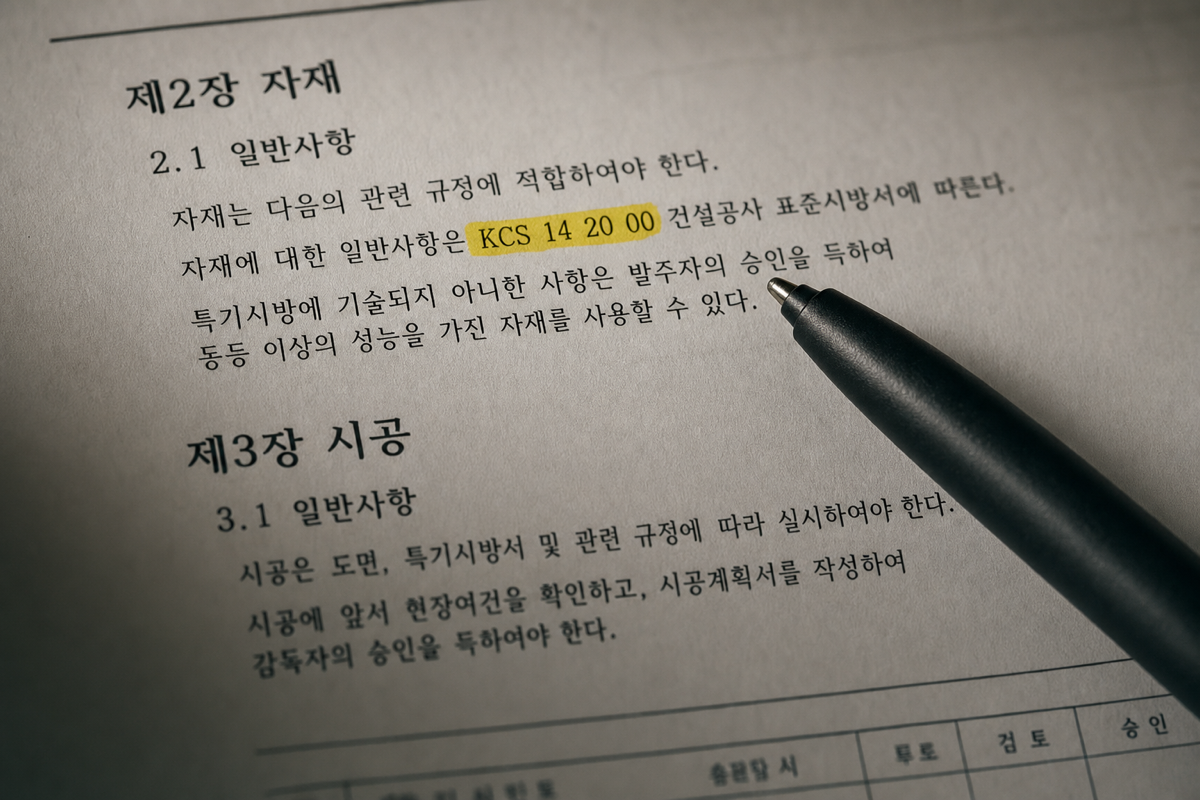

- “~에 따른다”로 인용된 KCS 번호를 적어둔다. 국가건설기준센터에서 해당 KCS 본문도 함께 띄운다.
- 특기사항 절·별표를 형광펜으로 표시한다. 표준과 다르게 강화·완화된 항목이 실제 분쟁 포인트다.
- 도면에서 같은 항목 4곳을 본다 — 평면·단면·상세·일람표. 한 항목이 4곳에 모두 나올 때가 많은데, 그중 하나가 어긋나기도 한다.
- 숫자가 충돌하면 RFI로 띄운다. 현장에서 자체 판단하면 안 된다. 우선순위로 정할 사안이라도 감리·설계자에게 서면 회신을 받아둬야 정산 때 흔들리지 않는다.
- 확정된 값으로 검측 체크시트를 만든다. 시방서 문구·도면 부호·KCS 번호를 모두 적어 한 줄에서 확인한다.
이 루틴을 골조·마감·설비 각 공종의 첫 타설/첫 시공 전에 따르면 같은 공종에서 분쟁이 되풀이되는 일을 줄인다.
현장에서 흔한 실수 5가지
- 표준시방서를 안 보고 공사시방서만 본다. 공사시방서가 “KCS에 따른다”라고만 적어둔 항목이 절반인데, 이를 확인하지 않으면 자재 입고·검측 기준이 비어버린다.
- 개정 전 KCS를 인용한다. KCS는 부분개정이 잦다(KCS 부분개정 행정규칙, CODIL). 입찰 시점 버전이 무엇이었는지, 계약서에 못 박혔는지부터 확인한다.
- 특기시방서를 “참고용”으로 본다. 특기시방서는 공사시방서의 일부다. 표준보다 위다. 별책으로 묶여 있어도 효력은 같다.
- 샵드로잉만 보고 시공한다. 승인 도장 없으면 무효다. 승인을 받았어도 공사시방서·원설계도면을 못 이긴다.
- 충돌을 구두로 정리한다. 우선순위 표를 보면 자명해도 RFI로 남기지 않으면 준공정산·하자분쟁 때 입증할 자료가 없다.
타이거빔으로 이렇게 — 도면 옆에 시방서, 충돌은 마크업으로
도면과 시방서를 따로 보면 대조하기 어렵다. 타이거빔에서는 도면 세트, 공사시방서, KCS 발췌본을 같은 프로젝트에 PDF로 올려두고 도면의 해당 부분에 마크업과 측정 기능으로 “이 부분은 시방서 3.2.1 강화 적용” 핀을 박는다. 충돌을 발견하면 그 자리에서 RFI·펀치리스트로 띄워 설계자·감리에게 회신을 받는다. 회신은 해당 핀에 붙는다. 도면이 개정되면 도면 세트·버전 관리의 버전 비교에서 바뀐 치수를 확인할 수 있고, 시방서 인용 핀도 그대로 남는다. 외부 감리·발주처는 무계정 공유 링크로 같은 화면을 본다. 요금.
실무 요약
- 시방서 4종은 표준 → 전문 → 공사로 범위가 좁아지고 특기는 별도로 강화한 약속이다.
- 충돌 시 우선순위: 공사시방서 > 도면 > 전문 > 표준 > 산출내역서 > 승인 샵드로잉 > 법령유권해석 > 감리지시.
- 숫자·재료·성능은 시방서, 위치·치수·배치는 도면.
- 공사시방서를 펼쳤다면 인용된 KCS 번호도 같이 띄워라. KCS 없이 공사시방서를 보면 절반만 읽는 셈이다.
- 충돌은 반드시 RFI로 남겨라. 우선순위가 자명해도 문서가 없으면 정산에서 무너진다.
