자재승인원 반려 사유 8가지와 재제출 방법 — 서류·시방·시험성적서 체크리스트
자재승인원 반려는 서류 문제가 아니라 ‘근거 정합성’ 문제다
자재승인원이 반려됐을 때 대부분 “무슨 서류를 더 붙일까”부터 생각한다. 순서가 틀렸다. 감리·감독의 반려 사유는 세 가지로 좁혀진다 — ① 시방·도면·제출자료의 수치가 서로 다르다, ② 시험성적서가 시방 요구 항목·발급 기관·시점 조건을 못 채운다, ③ 시방에 없는 자재를 설계변경 없이 카탈로그만 붙여 밀어 넣는다. 서류 누락은 그다음 문제다. 이 세 축을 이해하면 재제출을 두세 번 오가는 시간을 크게 줄일 수 있다.
이 글에서는 감리·감독이 실제로 반려 도장을 찍는 8가지 사유와 재제출 순서, 승인 뒤 반드시 이어야 할 반입 검수까지 실무 흐름에 따라 정리한다. 세부 요구 항목·성적서 유효기간·인정 대상은 발주처와 시방서가 우선한다는 점을 먼저 못 박아두자 — 아래 내용은 국토교통부 건설공사 품질관리 업무지침과 감리 세부기준에 근거한 일반 원칙이다.

자재승인원의 뼈대 — 무엇을, 누구에게, 왜 승인받는가
용어부터 정리하자. 실무에서는 “자재승인원”, “기자재승인원”, “자재공급원 승인요청”을 섞어 쓰지만, 국가법령정보센터에 등록된 정식 서식은 별지 제37호 자재 공급원 승인요청·결과통보 내용다. 건축공사 표준시방서에서는 승인 주체를 “담당자” — 즉 감리원·그 대리인·감독관으로 표현하며, 이 담당자가 승인·검사 권한과 책임을 진다.
승인원 한 부에 들어가야 할 최소 구성은 통상 다음과 같다.
| 구분 | 서류 | 왜 필요한가 |
|---|---|---|
| 신원 | 자재공급원 승인요청서(별지 37호), 사업자등록증, 공장등록증 | 공급 주체 확인 |
| 성능 | 시험성적서(공인기관), 품질(형식)인증서, 제조자 품질보증서 | 시방·법정 성능 충족 근거 |
| 사양 | 카탈로그, 제작도·규격서, 시방서 대비표, 견본 | 시방·도면 정합성 확인 |
| 실적 | 납품 실적, 유사 규모 시공 사례 | 공급 능력 검증 |
| 기타 | KS·형식·품질인정 번호, 필요 시 시공상세도 | 법정 인정 대상 자재 확인 |

여기서 핵심은 **시방서 대비표(Spec Comparison Table)**다. 시방 요구값·제안 제품 사양·시험값을 항목별로 한 줄씩 짝지은 표다. 이 표가 부실하면 다른 서류가 완벽해도 반려된다. “동등 이상” 한 줄은 대비표가 아니다.
반려 도장이 찍히는 8가지 사유
1) 시방서 대비표가 항목별로 대응되지 않음

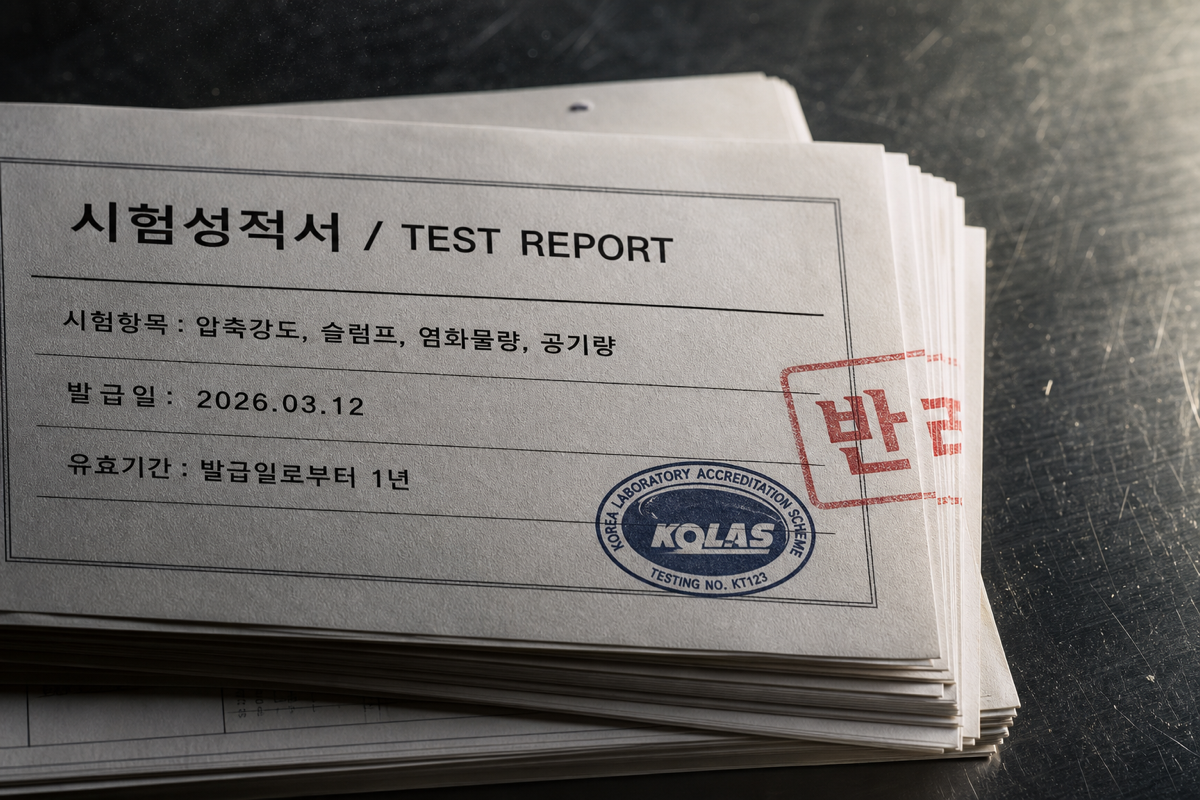

반려 사유 1순위다. 시방서가 “압축강도 24 MPa 이상, 슬럼프 150±25 mm, 굵은골재 최대치수 25 mm”를 요구하는데 대비표에는 “KS 규격 만족”만 적혀 있다. 감리가 검토하려면 요구값·제안값·시험값 세 열을 나란히 놓아야 한다.
2) 시험 항목이 시방 요구를 다 못 덮음
성적서에 압축강도·슬럼프는 있는데 염화물량·공기량이 없다. 단열재 열전도율은 있는데 밀도·두께 허용오차는 빠졌다. 시방서와 성적서 항목을 1:1로 대조하지 않고 붙이면 100% 걸린다.
3) 공인기관·발급일 요건 미달
KOLAS 공인시험기관 또는 KS 인증기관이 아닌 곳에서 발급한 성적서, 발주처가 정한 유효 기간(발주 기준·시방에 따라 상이)을 넘긴 성적서, 로트·모델이 실제 반입품과 다른 성적서는 반려된다. KOLAS는 국가표준기본법·적합성평가관리법 근거로 ISO/IEC 17025 심사를 거친 기관에만 부여된다 — “공인” 문구만 있다고 KOLAS가 아니다.
4) 도면 표기와 사양 불일치
구조도면에 SD500 D19가 배근됐는데 승인 요청은 SD400. 창호도면에 24 mm 복층 Low-E 유리가 그려졌는데 카탈로그는 22 mm 단열유리. 감리는 도면·시방·승인원 세 문서를 겹쳐 본다. 하나만 어긋나도 반려된다.
5) 시방에 없는 자재를 승인원으로 밀어 넣음
설계자가 지정하지 않은 브랜드·타입을 “동등 이상”이라며 밀어붙이는 경우다. 자재승인 절차가 아니라 설계변경 절차(발주자 승인, 필요 시 감리 협의, 계약금액 조정 검토)를 밟아야 한다. 감리에는 승인 권한이 없어 반려한다.
6) 법정 품질인정 대상인데 인정번호 누락
건축법 제52조의4 및 건축자재등 품질인정 및 관리기준에 따라 방화문·복합자재·단열재·방화셔터·방화댐퍼·내화충전구조는 품질인정 대상이다. 시험성적서만 붙이고 국토안전관리원 인정번호를 빠뜨리면 무조건 반려된다. 개별 시험성적서는 위·변조 여부를 확인할 수 있도록 ‘건축자재 정보센터’에서 조회·관리한다.
7) 견본·제작도 누락
표준시방서상 견본 제출이 원칙이며, 견본을 내기 어려운 고가품·중대형품·KS 표시품·형식승인 제품에 한해 카탈로그·제작도로 대체할 수 있다. 대체 대상이 아닌데 카탈로그만 붙이면 반려된다.
8) 형식적 서류 하자
날인 누락, 원본이 아닌 스캔본, 성적서 QR·인정번호와 실제 발급기관 조회 결과 불일치, 사업자·공장등록증 유효 기간 초과. 사소해 보여도 감리 쪽에서는 다른 하자와 구분하기 어려워 일괄 반려한다.

반려된 승인원, 어떻게 되돌리나 — 재제출 5단계
- 반려 사유 원문 확보: 감리 코멘트를 사유별로 나눈다. “서류 미비”처럼 뭉뚱그린 코멘트라면 다시 물어 항목으로 정리한다.
- 시방·도면·제출자료 3중 대조: 요구값-제안값-시험값 표를 새로 만든다. 이 표가 재제출의 뼈대다.
- 성적서 재발급 필요성 판단: 항목이 부족하거나 유효기간을 넘겼거나 로트가 다르면 재시험을 발주한다. 이 단계가 리드타임 병목이다(공인기관 스케줄에 따라 2~6주).
- 설계변경 여부 분기: 시방에 없는 자재면 설계변경 결재를 먼저 올린다. 자재승인 절차로 재제출을 거듭해도 시간만 흐른다.
- 재제출 시 변경 이력 명기: 어떤 사유를 어떻게 보완했는지 첨부한다. 감리 검토 시간이 줄어든다.
승인은 끝이 아니다 — 반입 자재 현품 검수
승인원은 “이 사양의 제품이면 반입해도 된다”는 허가일 뿐, 반입된 현품이 승인 사양과 같은지는 따로 검수한다. 이 단계를 거르면 승인 사양과 다른 자재가 타설·설치돼 준공·감사·하자 단계에서 문제가 불거진다.
반입 검수 체크리스트(공통):

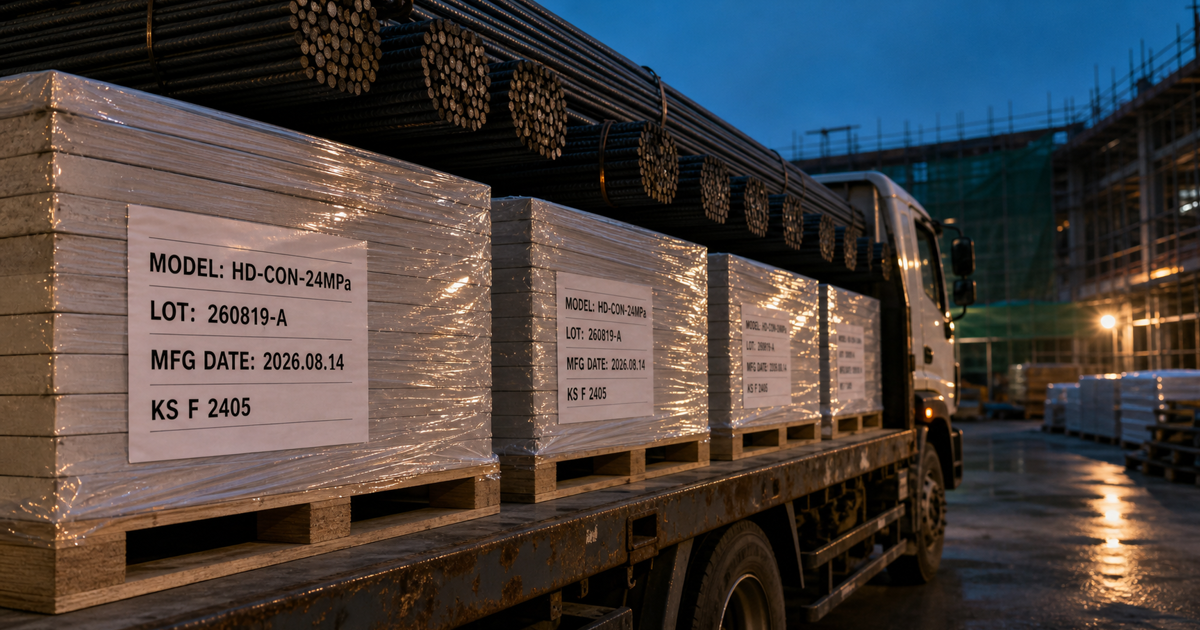

- 현품 모델·규격·색상이 승인원과 일치하는가
- 라벨(제조자·규격·모델·로트번호·제조일·인증번호)이 승인원 성적서 로트와 맞는가
- 수량이 발주서·납품서와 일치하는가
- 운송·하역 중 손상·변형·오손이 없는가
- 저장 조건(온·습도, 직사광선, 지면 접촉, 적재 방향)이 시방을 만족하는가
특히 라벨과 로트번호는 나중에 문제가 터졌을 때 “그 자재가 그 성적서로 반입된 것”임을 증명하는 유일한 고리다. 라벨을 뜯어내기 전에 반드시 촬영해두어야 한다.
현장에서 반복되는 실수 3가지
- 성적서를 시방서와 대조 없이 첨부한다 — 대비표를 제대로 만들면 반려의 상당수가 사라진다.
- 반입 검수를 이면지 서명으로 끝낸다 — 라벨·로트·수량·손상 사진이 없으면 하자 발생 시 승인 자재였다는 증명이 안 된다.
- 동일 품목을 여러 로트로 나눠 반입하면서 첫 로트 성적서만 관리한다 — 로트가 바뀌면 성적서도 로트별로 관리해야 한다.
타이거빔으로 이렇게 묶는다
승인원·반입·검측 자료를 종이·엑셀·카톡에 나눠 관리하면 어느 하나가 빠지기 쉽다. 타이거빔에서는 승인 건마다 카탈로그·성적서·시방서 대비표를 도면 세트에 파일로 첨부해 버전을 관리한다. 반입할 때는 검측·펀치리스트에 현품·라벨·로트·수량·손상 사진을 올려 해당 승인 건과 묶는다. 각 건에 기한과 현재 책임자를 지정해두면 기한이 지난 건이 ‘내 작업’ 목록 맨 위에 기한 초과로 잡힌다. 협력사에는 무계정 공유 링크로 재제출을 요청하며, 반려-보완-재승인 이력은 한 스레드에 남는다. 요금은 /pricing.
실무 요약
- 감리 반려 사유 대부분은 서류 개수가 아니라 시방·도면·성적서의 수치 정합성과 시험 조건 적합성에서 나온다.
- 시방서 대비표는 요구값-제안값-시험값을 나란히 붙인 항목별 표여야 한다. “동등 이상” 한 줄은 대비표가 아니다.
- 방화문·단열재·복합자재 등 품질인정 대상은 시험성적서만으로 안 된다. 인정번호를 반드시 확인한다.
- 승인은 반입 허가일 뿐, 현품·라벨·로트·수량·손상은 반드시 사진과 함께 따로 검수·기록한다.
- 시방에 없는 자재는 자재승인이 아니라 설계변경 트랙이다. 승인원으로 밀지 말고 결재부터.
