시공관리

설계변경 절차와 첨부 서류 — 현장이 미리 준비할 근거 6가지

요청서를 잘 쓰는 게 아니라, 요청서 이전을 잘 남겨야 한다

설계변경이 반려되거나 금액 협의에서 밀리는 원인의 대부분은 요청서 본문이 아니라 첨부 근거의 결락이다. “지금 사유를 인지했다”는 시점이 특정되지 않고, 실측값·도면 마크업·감리 지시·설계사 회신이 시간순으로 묶여 있지 않으면, 발주기관은 안전한 결정을 내리기 위해 자료를 다시 요구하고, 그 사이 공정은 이미 나가 있다. 이 글은 요청서 서식 안내(무엇을 제출)를 넘어, 사유 인지 시점부터 접수 직전까지 무엇을 남겨야 하는가를 다룬다. 요청서를 쓰기 전에 이 6가지가 파일함에 정리돼 있으면 반려율과 금액 삭감 폭이 눈에 띄게 줄어든다.

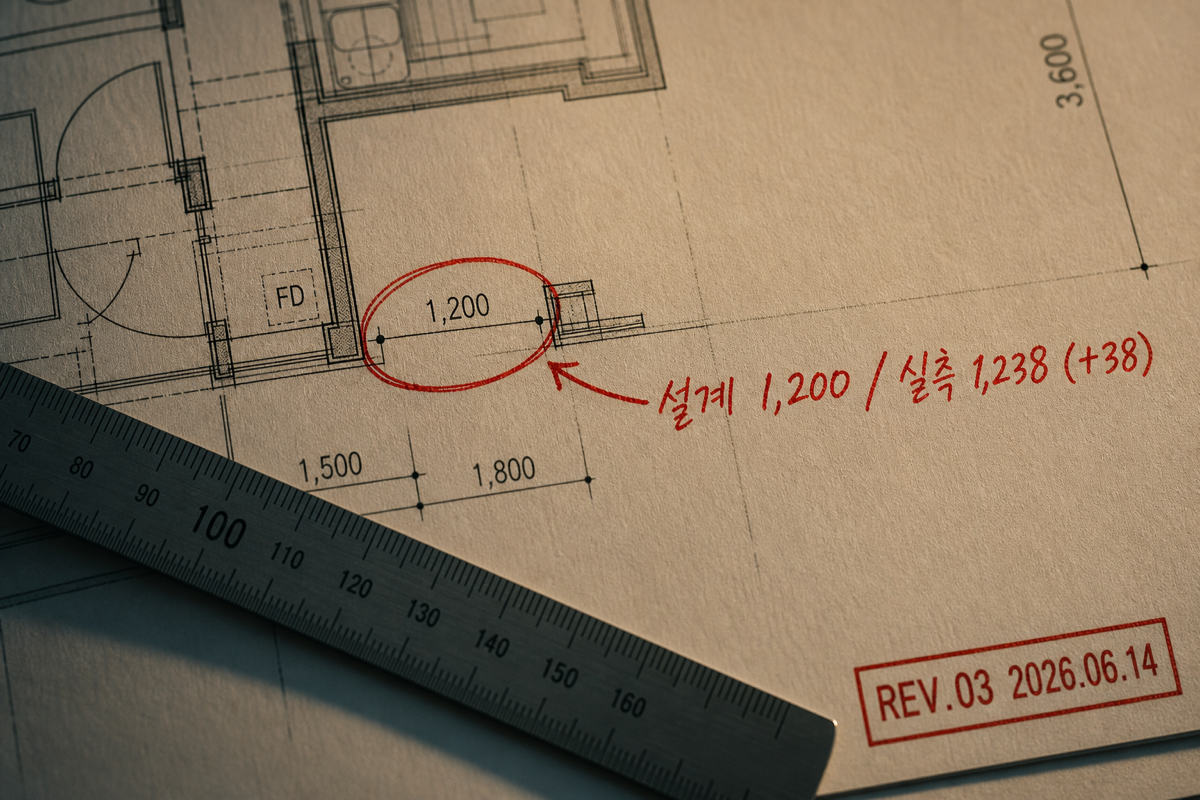

도면 리비전과 실측 편차를 한 컷에 묶은 마크업이 요청서의 심장이다

먼저 트랙을 나눠라 — 국가·지방·민간·안전은 서로 다른 법령이다

설계변경은 하나의 절차가 아니라 계약 유형·사유별로 준거 법령이 갈린다. 조문 번호와 처리 기한을 헷갈리면 청구권 자체가 상실될 수 있으므로, 착공 전에 계약서 표지의 근거를 다시 확인해야 한다.

트랙준거핵심 조항시행
국가 발주국가계약법 시행령 / 공사계약일반조건시행령 제65조(계약금액 조정), 일반조건 제19조의2(설계서 오류·누락 처리)일반조건: 2024. 9. 13. 시행(기재부 예규 제717호)
지방 발주지방계약법 / 지방자치단체 공사계약 일반조건서면 통지·이행가능 여부 회신 의무행안부 예규
안전상 사유산업안전보건법 시행규칙 제88조별지 제36호 설계변경 요청서, 도급인 30일/재상신 10일/발주자 30일/수급인 통보 5일2026. 8. 1. 시행(고용노동부령 제477호)
민간 도급계약서 개별 조항통상 국토부 민간건설공사 표준도급계약서 준용 관행계약서에 따름

세 가지 원칙만 먼저 못 박고 가자.

  • “이행 전 통지” 원칙: 공사계약일반조건 제19조의2 계열은 “설계변경이 필요한 부분의 이행 전에” 서면 통지를 요구한다. 이미 시공한 뒤 사후 청구하면 조정 자체를 다투게 된다.
  • “준공대가 수령 전” 청구 마감: 조정 신청은 준공대가(장기계속은 각 차수별 준공대가) 수령 전까지 해야 한다. 이 날짜를 지나면 사유가 정당해도 청구권을 잃는다.
  • 물량내역서 누락·오류는 원칙적 조정 불가: 물량내역수정입찰이 아닌 계약에서 내역 오기재는 계약금액 조정 사유가 아니라는 게 국가계약법 시행령 체계의 일관된 태도다. “누락되었으니 증액”으로 접근하면 반려된다 — 설계서 상호 모순·불분명으로 사유를 재구성해야 한다.

요청서에 붙는 최소 서류 세트

각 트랙에서 공통적으로 요구되는 첨부 문서는 다음과 같다. 조문상 명시된 것과 실무에서 감리·발주기관이 사실상 요구하는 것을 함께 표시했다.

서류근거·성격실무 팁
설계변경 요청서(사유서)계약예규·별지 제36호서식(산안법)사유·근거·인지시점·조치이력을 시간순으로
설계변경 도면(BEFORE/AFTER)실무 필수원본 도면 리비전 번호·발행일 병기
개략 수량 증감 내역감리업무 세부기준 계열항목 단위·단가 근거 표기
공사비 증감 내역서상동계약단가·신규비목 산정근거 분리
안전성 검토 의견서안전상 사유(산안법 제88조)구조·지반·소방 등 해당 분야 검토자 서명
현장 조사서·실측 야장실무 관행측정자·일자·기기·오차 기록
설계사 질의(RFI)·회신 사본실무 관행문서번호·회신일자·회신자
감리 지시·회의록실무 관행지시번호와 요청서 사유의 일치

여기서 자주 놓치는 대목이 **“신규비목 단가 산정근거”**다. 시행령 제65조는 계약단가가 없는 신규비목은 설계변경 당시를 기준으로 산정한 단가에 낙찰률을 곱해 산정한다는 원칙만 정하므로, 산정 근거(견적 3사, 공인 물가정보, 표준품셈 조합 등)를 요청서와 함께 제출해야 협의 국면에서 밀리지 않는다.

요청서 이전에 남겨야 할 근거 6가지 — 실무의 진짜 승부처

여기서부터가 이 글의 핵심이다. 서식은 서식 판매 사이트가 알려주지만, 사유 인지부터 요청서 제출까지의 며칠~몇 주 사이에 남길 자료는 아무도 안 알려준다. 반려된 요청서를 뜯어보면 이 여섯 가지 중 두세 개가 비어 있다.

1) 인지 시점 스탬프

설계서 오류·현장 상이·발주기관 지시 등 최초로 사유를 인지한 그날의 기록이 있어야 “이행 전 통지” 요건을 지킬 수 있다. 사진 EXIF, 감리일지 서명일, 카톡 캡처의 서버 시각, 이메일 헤더 — 어느 하나든 시점을 특정할 수 있는 형태로 남긴다. 종이 일지에만 적어두면 나중에 “언제 알았느냐”로 다툰다.

2) 현황 사진(광각→상세, 위치 앵커)

한 지점의 문제라도 세 컷은 남긴다: ① 건물 내 위치를 알 수 있는 광각(기둥열·통로·표지판 포함), ② 문제 부위 미디엄샷, ③ 치수·색상·재질을 판독할 수 있는 매크로. 스케일 참조물(줄자·A4·표준 스티커)을 반드시 함께 담는다. 좌표 없는 사진은 반쪽짜리 근거다 — 도면 위 좌표(예: X7-Y3 열, EL.+3,250)를 사진 파일명이나 노트에 붙여야 나중에 도면 마크업과 연결된다.

3) 실측 야장

레벨·거리·직각도·개구부 치수를 원설계 대비 편차로 정리한다. “1,200 설계 / 1,238 실측 / +38 편차 / 허용오차 초과” 식의 세 줄로 충분하다. 측정자·측정일·측정기기 모델을 함께 적어야 나중에 반박당하지 않는다. 지반·앵커·매입철물처럼 시공 후 재측정이 어려운 부위는 반드시 관계자 입회 확인란을 둔다.

4) 도면 마크업(원본 리비전 특정)

“어느 리비전의 도면 위에” 어디를 문제 삼는지가 명확해야 한다. 리비전이 여러 개 돌아간 현장에서 마크업 원본이 구도면이면 요청서 자체가 무효화된다. 마크업은 문제 위치를 원(circle)으로, 대안이 있다면 색을 달리해 화살표로 표기하고, 옆에 실측값·표준시방서 조항·KDS 코드를 병기한다. 마크업 도면은 BEFORE/AFTER 한 쌍으로 발행일과 함께 남긴다.

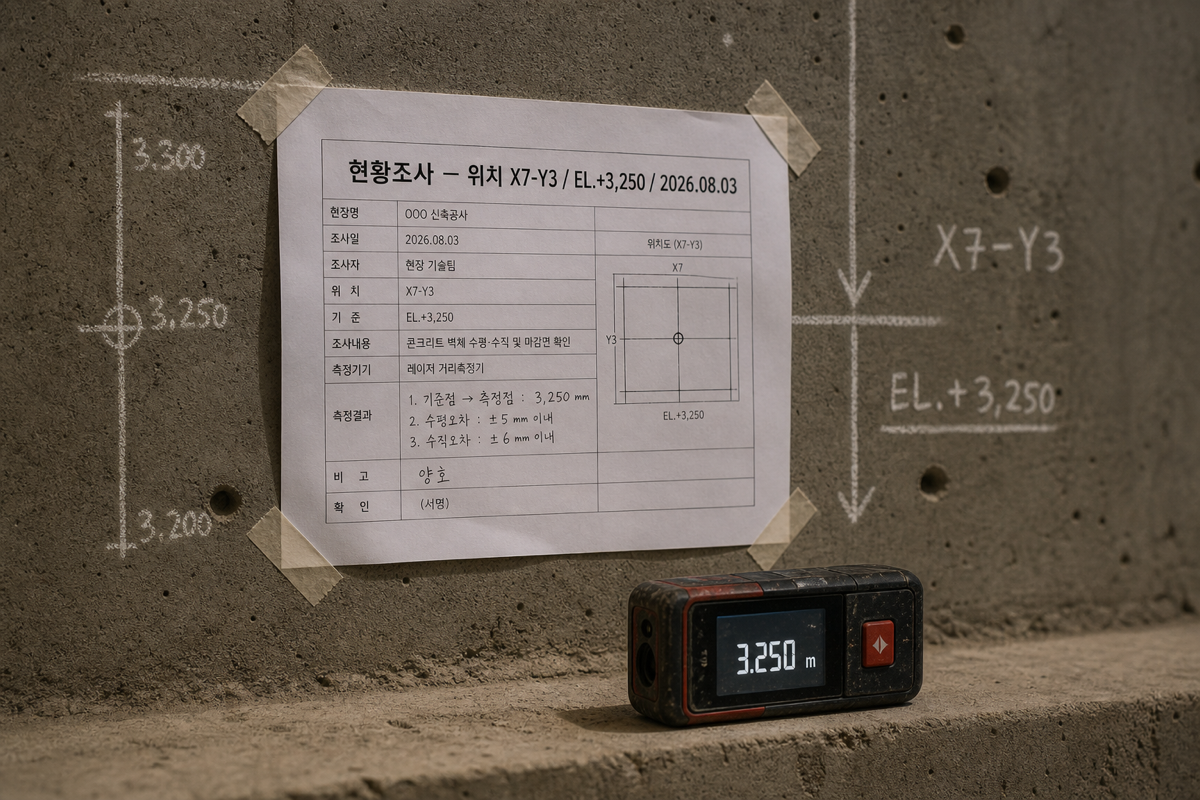

사진·실측·좌표·시각이 한 프레임에 담기면 자료 재요청이 사라진다

5) 설계사 질의(RFI)·회신 이력

설계변경으로 넘기기 전에 반드시 RFI로 한 번 정리 요청을 보낸다. 회신에서 “도면 오류다/시방 재해석하라/현장 조건상 변경 필요하다”는 취지의 문구가 나오면, 이게 설계변경의 사유 근거가 된다. 회신이 늦거나 없으면 “회신 지연으로 인한 공정 영향” 자체가 별개 클레임의 근거가 된다. 문서번호·발신일·회신일·회신자를 표로 붙여라.

6) 감리 지시·회의록

감리단의 서면 지시가 있으면 그 지시서 번호를 요청서 상단에 그대로 인용한다. 회의록에서 “설계변경으로 처리하기로 협의”라는 문구가 나온 회차·페이지를 인용하면 반려 확률이 눈에 띄게 준다. 구두 지시는 반드시 그날 안에 회의록·이메일로 회신해 서면화한다.

시점 관리 — 며칠 안에 무엇을 해야 하는가

트랙별 처리 기한은 다르지만, 현장이 잃어버리기 쉬운 시점은 공통적으로 셋이다.

국면해야 할 것놓치면
사유 인지 당일시점 스탬프·현황 사진·구두 통지”이행 전 통지” 요건 다툼
인지 후 수일 내서면 통지(감독관·감리 동시), RFI 발송사후 청구로 밀림
요청서 제출도면·수량·공사비 증감·단가 산정근거 첨부반려·자료 재요청
산안법 트랙도급인 30일 내 변경 또는 10일 내 발주자 재상신, 발주자 30일 내 결정, 수급인 5일 내 통보승인 트랙 자체가 지연
준공대가 수령 전계약금액 조정 신청 완료청구권 상실

특히 86% 미만 낙찰 + 10% 이상 증액 조정은 계약심의위원회 등 심의를 거쳐 소속 중앙관서의 장 승인이 필요하다(시행령 제65조 계열). 이 임계에 걸릴 것 같으면 아예 초기 단계부터 증액 근거를 회의체에 넣어 방어할 수 있게 준비한다.

현장에서 흔한 실수와 해결

  • “일단 시공하고 나중에 정리”: 이행 전 통지 원칙을 어긴 것으로 정리되면 조정 자체를 놓친다. 24시간 안에 서면 통지가 원칙이다.
  • “내역 누락이니 증액”: 앞서 말한 대로 이 프레이밍은 반려의 지름길이다. 설계서 간 모순·불분명(도면 vs 시방서, 도면 vs 구조계산서)으로 사유를 재구성하라.
  • 구도면 위 마크업 첨부: 최신 리비전으로 갈아 다시 마크업한다. 리비전 이력이 요청서 부속서로 함께 있어야 한다.
  • 사진에 스케일 없음, 좌표 없음: 판독 불가로 자료 재요청 → 심의 지연. 스케일 참조물과 도면 좌표는 최소 요건이다.
  • 신규비목 단가 근거 부실: 견적 1사·공식 물가정보 부재로 낙찰률 곱 산정도 다투게 된다. 최소 3사 견적 + 표준품셈/공인 물가정보 병기.
  • RFI와 설계변경 혼동: 도면 해석·정합성 확인은 RFI, 물량·비용·시공범위가 바뀌는 것은 설계변경이다. RFI 회신이 곧 설계변경의 사유 근거가 되는 경로만 분명히 잡아둔다.

타이거빔으로 이렇게

설계변경 근거의 절반 이상은 “누가·언제·어느 도면 리비전 위에·어느 위치를 문제 삼았는지”를 시간순으로 묶는 일이다. 타이거빔은 이 흐름을 한 곳에서 잡을 수 있도록 구성돼 있다.

  • 도면에 원(circle)·화살표·치수 마크업을 남기면 위치·시각·작성자가 자동 스탬프된다(마크업·물량산출).
  • 리비전이 올라가면 이전 마크업과 새 도면을 겹쳐 비교해 “무엇이 바뀌었고 우리 지적이 반영됐는지”를 확인한다(도면 세트·버전 관리).
  • 현장 사진·실측 야장·검측 결과·RFI를 도면 위 같은 좌표에 앵커해 붙여두면, 설계변경 요청서를 낼 때 시간순 근거 세트가 그대로 첨부물이 된다(현장 워크플로우).
  • 설계사·감리와 무계정 링크로 공유해 회신·서명 이력을 로그로 남긴다(공유·알림).

요금은 /pricing에서 확인할 수 있다.

실무 요약

  • 요청서 자체보다 사유 인지 시점부터 남긴 근거의 시간순 정합성이 반려/증액 협의 결과를 가른다.
  • 근거 6종: 인지 시점 스탬프 / 현황 사진(광각·미디엄·매크로) / 실측 야장 / 리비전 특정된 도면 마크업(BEFORE·AFTER) / RFI 이력 / 감리 지시·회의록.
  • “이행 전 통지”와 “준공대가 수령 전 조정 신청” 이 두 시점은 절대 놓치지 않는다.
  • 물량 누락 프레이밍은 반려로 이어진다. 설계서 상호 모순·불분명으로 재구성하라.
  • 신규비목 단가는 견적 3사 + 공인 물가정보로 근거를 세워둔다.
  • 안전 사유 트랙(산안법 제88조)은 별지 제36호서식으로 별도 처리 — 도면·이유서·안전성 검토 의견서 필수.
