하자 분쟁의 기준 도면은 준공도면이다, 시공사와 감리를 위한 방어형 관리법
아파트에 하자가 있는지 판단할 때, 법원이 들여다보는 도면은 준공도면이다. 사업승인도면(착공도면)과 다르게 시공되었더라도 준공도면대로 지어졌다면 “특별한 사정이 없는 한” 하자가 아니라는 것이 대법원 2014. 10. 15. 선고 2012다18762 판결로 확립됐다. 문제는 그다음이다. 설계변경 이력이 남지 않은 준공도면, 감리 서명이 빠진 준공도면, 사용검사 이후에 야금야금 손댄 준공도면은 이 판결의 보호를 받지 못한다. 시공사·감리·설계가 “그러면 준공도면을 어떻게 남겨야 방어가 되나”를 이 글에서 살핀다.

왜 준공도면이 기준이 되었는가
대법원이 준공도면을 기준으로 삼은 이유는 실무에 있다. 사업승인도면은 인허가용 기본설계일 뿐 대외적으로 공시되지 않고, 시공 중에는 현장 여건에 따라 대체시공·가감시공 같은 설계변경이 자주 생긴다. 그 변경을 모두 반영한 최종 도면이 준공도면이며, 이 도면으로 사용검사를 받는다. 계약서에도 통상 설계변경 조항이 들어간다. 판결은 이런 실무 흐름을 인정했다.
판결의 논리는 이렇다.
- 원칙: 준공도면을 기준으로 하자 여부를 판단한다.
- 조건: 그 준공도면이 적법한 설계변경 절차를 거친 것이어야 한다.
- 예외: 사업승인도면·착공도면의 특정한 시공내역·시공방법이 분양안내서·분양광고·견본주택(모델하우스) 등으로 별도 표시되어 분양계약 내용으로 편입된 경우에는 그 도면·표시가 기준이 된다.
시공사 관점에서 위 세 문장은 각각 “무엇을 지켜야 방어가 되고, 무엇을 놓치면 뒤집히는가”를 보여준다.
원칙이 무너지는 지점 — 예외 요건 세 가지
준공도면 기준에는 크게 세 가지 예외가 있다. 실무에서는 이 예외를 미리 파악하고 시공·홍보·설계변경 문서를 정리해야 한다.
1) 분양광고·분양안내서에 특정 사양이 명시된 경우. 카탈로그에 “○○사 제품”, “두께 ○mm”, “○등급”이라고 못박고 분양했는데 준공도면에서 하향된 사양으로 변경되었다면, 광고가 계약 내용으로 편입된 것으로 볼 수 있다. 준공도면이 그렇게 그려져 있어도 방어가 어렵다.
2) 모델하우스에서 눈으로 보여주고 계약을 유도한 경우. 견본주택에서 확인할 수 있는 마감·설비·구조는 수분양자가 신뢰하는 근거가 된다. 안내판 문구, 모델하우스 도면 게시, 유니트 실측치가 모두 증거가 된다.
3) 적법한 설계변경 절차를 거치지 않은 경우. 이 대목이 시공·감리가 빠지기 쉬운 함정이다. 서울중앙지법 2016가합535109(GS건설 손해배상 사건)은 시행사·시공사 사이의 임의 합의만 있고 사업계획 변경승인·통보 절차가 없다면 그 결과물인 준공도면은 하자 판단 기준이 될 수 없다는 취지로 판단해 착공도면 기준으로 배상을 인정했다. 준공도면을 만들었다는 사실이 아니라, 그 도면이 어떻게 만들어졌는가가 방어의 성패를 가른다.
방어가 되는 준공도면의 세 가지 조건
세 가지를 갖춰야 법정에서 준공도면을 기준 도면으로 인정받는다.
| 조건 | 실무 요건 | 근거·문서 |
|---|---|---|
| 적법한 설계변경 절차 | 사업계획 변경승인 또는 경미한 사항 통보 완료 | 주택법 시행규칙 제13조, 변경승인서·통보 접수증 |

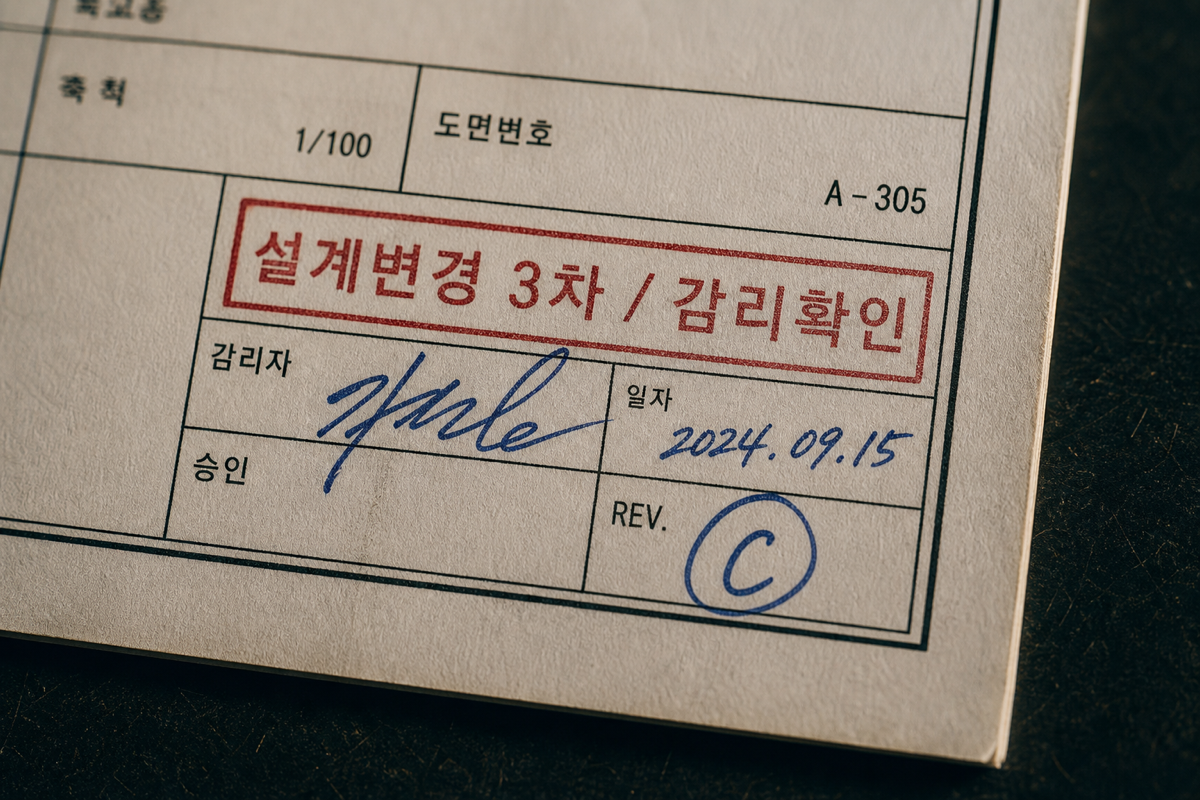

| 감리자의 확인·서명 | 준공도면 각 장에 감리원의 확인·서명 | 주택건설공사 감리업무 세부기준(국토교통부 고시) |
| 설계변경 이력 추적 | 변경사유서·변경도면·수량/공사비 증감내역 보관 | 감리·설계·시공 3자 서명 문서 |

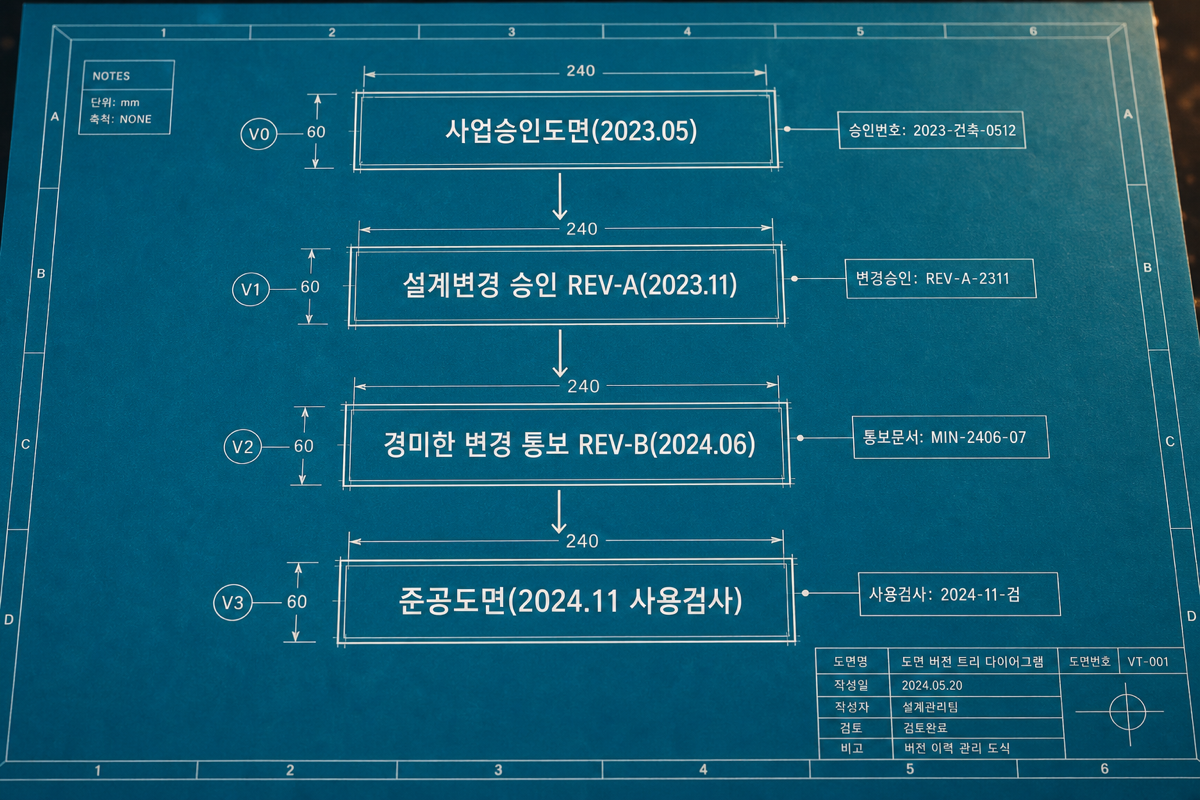

특히 세 번째인 이력 추적이 실무에서 자주 빠진다. 준공도면 최종본은 남았는데 “그 도면이 왜 그렇게 바뀌었는지”를 소명할 문서가 없으면 상대측은 임의 변경이라고 주장할 여지를 얻는다. 도면 한 장이 아니라 버전 트리 전체가 증거다.
실측 결과를 도면에 되돌리는 As-Built 도면 관리 실무가 준공도면을 확정하기 전 단계라면, 이 글은 확정된 도면을 사후에 어떻게 검증하는지 다룬다. 두 과정은 한 세트다.

설계변경 유형별 문서화 체크리스트
주택법령상 설계변경은 크게 세 유형으로 나뉜다. 유형마다 필요한 문서와 절차가 다르다.
| 구분 | 절차 | 필수 문서 | 방어 포인트 |
|---|---|---|---|
| 사업계획 변경승인 대상 | 승인권자에게 변경승인 신청 | 변경사유서, 변경도면, 수량·공사비 증감내역, 변경승인서 | 승인일자와 준공도면 반영일자의 순서 |
| 경미한 사항 변경 | 승인권자에게 통보 | 통보문·접수증, 변경도면 | 통보 시점이 시공 이전인지 |
| 현장 여건에 따른 미세 조정 | 3자 협의(감리·설계·시공) | 협의록, RFI, 감리 승인서 | 감리자 서명의 명확성 |
실무에서는 두 번째와 세 번째의 경계에서 실수가 잦다. 마감재를 “동등 이상”이라며 임의로 바꿀 때, 실제로는 사업계획 변경승인 대상이거나 최소한 통보 대상인데도 3자 협의만 하고 넘어가는 사례가 많다. 이 경우 준공도면에 반영했더라도 하자 판단의 기준 도면으로 인정받기 어렵다. 특히 분양 이후의 하향 변경은 입주자 80% 이상의 동의 요건(모집공고 후 변경)까지 걸릴 수 있어 이력을 더 꼼꼼히 관리해야 한다.
준공도면의 확정 시점 — “언제”가 곧 방어력
준공도면은 사용검사 시점에 최종 확정된다. 그 이후의 수정본은 원칙적으로 준공도면이 아니다. 실무에서는 다음 세 시점을 나누어 관리해야 한다.
- T1: 최종 시공 완료 시점의 As-Built 실측 반영본 — 준공도면 후보
- T2: 감리자 확인·서명 완료본 — 사용검사 제출본
- T3: 사용검사 승인 이후 원본 봉인 — 하자 분쟁 시 제출본
T3 이후 원본에 손을 대는 순간, 상대측은 “사후 조작”을 주장할 근거를 얻는다. 하자 소송은 대개 입주 후 2~5년에 시작하고, 내력구조 관련이면 공동주택관리법상 담보책임 최장 10년까지 늘어난다. 이 기간에 준공도면 원본의 무결성을 어떻게 증명하느냐가 관건이다. 도면 파일의 해시값·타임스탬프·변경 로그가 있어야 “이 도면이 T3의 그 도면”임을 재판부에 보여줄 수 있다.
현장에서 흔한 실수와 해결
실수 1: 준공도면을 도면팀 로컬 폴더에 두는 것. 담당자가 퇴사하면 사라지고, 실수로 덮어써도 복구할 수 없다. 사용검사 통과 시점에 별도 저장소에 봉인본을 남기고 접근 로그를 기록해야 한다.
실수 2: 설계변경 문서를 시공사·설계사·감리사가 각자 보관하는 것. 소송 때 세 곳에서 보관한 문서의 버전이 조금이라도 다르면 그 자체가 공격 지점이 된다. 3자 서명이 들어간 단일 원본을 공용 저장소에서 관리해야 버전 차이를 막을 수 있다.
실수 3: 모델하우스 사양표를 문서로 남기지 않는 것. 견본주택 안내판·홍보물·계약서 별첨 사양표는 예외 요건(계약 편입)을 판단할 때 핵심 증거다. 시공사도 분양팀이 어떤 사양을 홍보했는지 원본을 확보해둬야 방어할 수 있다. 준공 후 홍보물을 폐기하고 나면 “그런 광고는 없었다”는 방어가 오히려 더 어렵다.
실수 4: 경미한 변경을 사후 통보로 처리하는 것. 시공을 마친 뒤 통보했다면 절차상 하자가 남는다. 재판부는 통보문 접수증의 날짜와 시공일자 순서를 반드시 본다.
실수 5: 감리 확인 서명 누락. 도면 세트 수백 장 중 몇 장에 서명이 빠지면 상대측은 “그 도면은 확정본이 아니다”라고 주장한다. 준공도면 세트를 발행하기 전에 서명 체크리스트를 반드시 확인해야 한다.
타이거빔으로 이렇게
준공도면의 방어력은 결국 “언제, 누가, 무엇을 바꿨는지”를 되짚을 수 있느냐에 달렸다. 타이거빔의 도면 세트/버전 관리는 각 리비전의 변경 이력·업로더·시점을 자동으로 남긴다. 이전 버전과 나란히 비교(버전비교)해 어느 위치가 왜 바뀌었는지 도면 좌표 단위로 추적한다. 설계변경 사유서·감리 확인 서명·통보 접수증 같은 문서를 해당 리비전에 첨부해두면, 사용검사 시점의 준공도면과 그 도면이 만들어진 과정이 하나의 트리로 남는다. 하자 분쟁이 생기면 무계정 외부 공유 링크로 법률대리인·감정인에게 특정 리비전만 시점 잠금해 전달할 수도 있다. 준공도면을 “결과물”이 아니라 “이력이 있는 결과물”로 남겨야 시공사·감리의 방어력이 생긴다.
실무 요약
- 하자 판단의 기준은 원칙적으로 적법한 설계변경 절차를 거친 준공도면이다(대법원 2012다18762).
- 예외 세 가지: ①분양광고·안내서 명시 사양, ②모델하우스에서 표시된 사양, ③변경승인·통보 없는 임의 설계변경.
- 방어가 되는 준공도면 조건: ①절차 이행 증거, ②감리 확인·서명, ③변경 이력 추적 문서.
- 준공도면은 사용검사 시점에 봉인하고 이후 수정은 별도 리비전으로 관리한다.
- 설계변경 문서는 시공·설계·감리 3자 서명 단일 원본으로 공용 저장소에 두고, 담보책임 기간 종료까지 접근 로그를 남긴다.
- 분쟁이 시작될 때 필요한 것은 “최종 도면 한 장”이 아니라 **“이력이 남은 도면 트리 전체”**다.
